新聞

滿足RE100綠電!中能風場首座風機開始發電,拚第三季完工併網

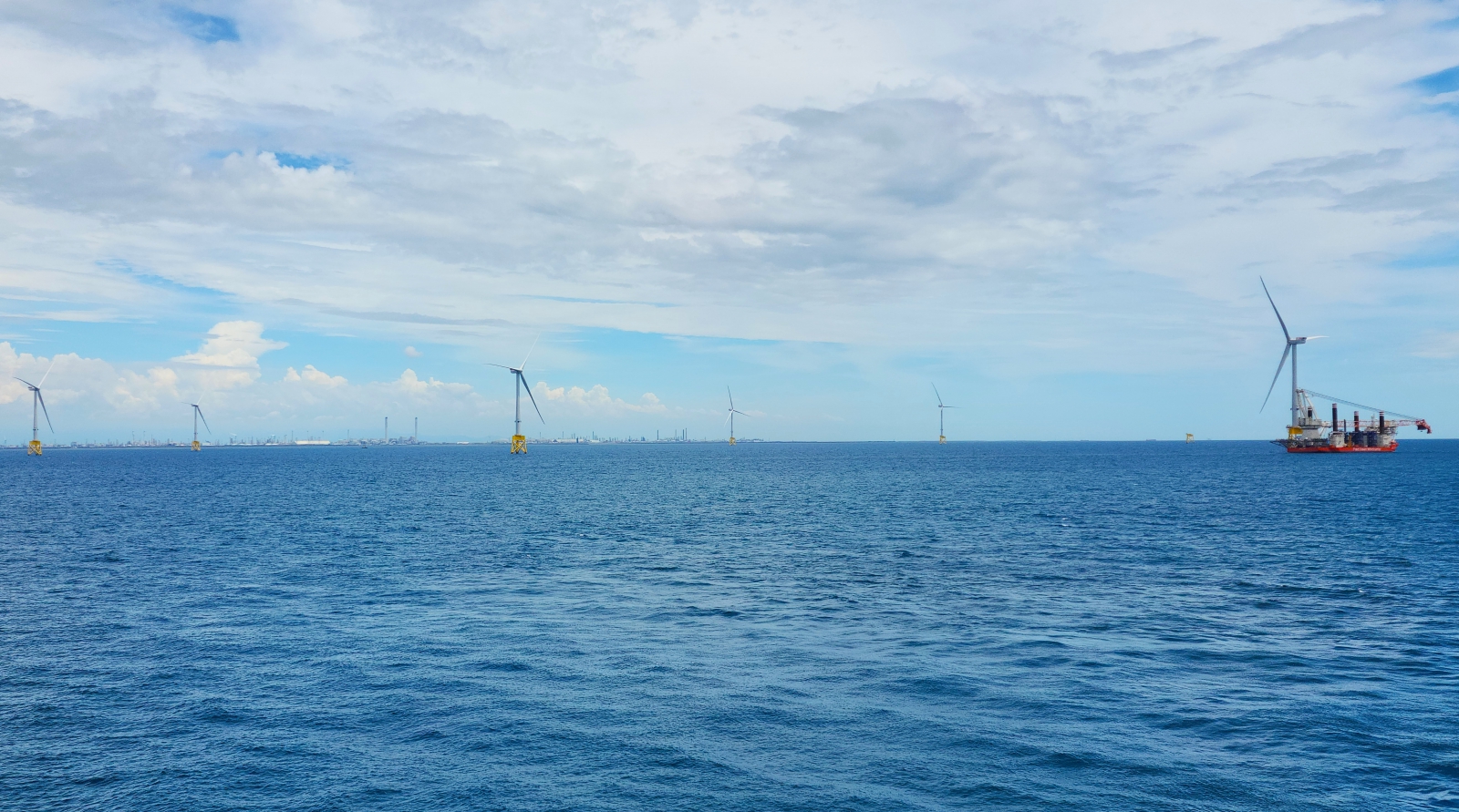

外於彰化外海的中能風場預計安裝31座風機,日前宣布首座風機開始發電。(圖片來源:中能風場)

由中鋼與丹麥哥本哈根基礎建設基金(CIP)共同開發的中能離岸風電計畫(中能風場)於6月26日宣布,首座風機開始發電,為風場今年如期完工併網邁開關鍵的一步。

中能風場裝置量達300MW,已完成近半的風機安裝

中能風場位於彰化外海,通過經濟部遴選獲配 300 MW(千瓩) 容量。風場由中鋼公司與哥本哈根基礎設施基金(CIP)共同開發,預計安裝31座Vestas V174-9.5MW離岸風力發電機。風機運輸與安裝則由台船環海風電工程及Fred. Olsen Windcarrier承包。中能風場已完成近一半的風機安裝,並計劃在今年第三季完成所有離岸安裝工程。

中能發電董事長王錫欽表示,在股東中鋼公司與CIP、中能團隊及供應商伙伴的同心協力下,陸續完成31座水下基礎製造與安裝,風機零組件的生產組裝及海上安裝迄今順利進行。中能發電致力如期完成風場建置,除了是對合作伙伴與融資方的責任,更是對台灣能源轉型的承諾。許多具有全球市場的台灣企業,都已加入RE100的行列,需要大量綠電來維持國際競爭力,且台灣作為未來AI產業鏈的核心,隨著伺服器、半導體、資料中心等用電需求持續成長,期盼中能發電儘速併網。

中能風場國產化比重高,目標第三季完工併網

中能風場執行長Joris Hol表示,風場繼5月宣布完成首座風機安裝後,海事工程進展平順,並在上半年就達成開始發電的重要里程碑,不僅展示中能風場及合作團隊在計劃執行及技術方面的能力,更增強今年如期交付風場的信心。

CIP 區域總裁許乃文表示,CIP自2017年榮獲中鋼青睞成為中能風場股東,一路與中鋼公司合作無間、互信互賴。CIP目標中能風場能於今年第三季整場併網,成為台灣史上首座提前併網且國產化比重最高的風場。

關於中能離岸風電計畫

中能風場開發範圍為經濟部能源局公布之 29 號離岸風力發電場址,位於彰化外海。中能風場於 2018 年 5 月通過經濟部遴選,獲配 300 MW 容量,2019 年 1 月取得籌設許可(EP),同年2月與台電簽訂風力發電離岸系統電能購售契約(PPA),11月獲經濟部工業局產業關聯審查通過。在2023年取得施工許可(WP)後逐步展開各項海事工程,規劃於 2024年底前完成併網。

中鋼公司結合具風場開發工程技術及管理經驗豐富之丹麥哥本哈根基礎建設基金(CIP)為營運合作夥伴,共同開發中能風場,藉由本計畫之開發與推展,有效整合產、官、學、研等在地資源,讓離岸風電產業在台灣深耕發展。

日本年砸七兆進口化石燃料!RE100提六大政策建議,化解企業綠電採購障礙
漢莎航空將收環境附加費!永續燃料成本轉嫁消費者,每趟最多得付2500元
Back

了解更多再生能源憑證

TOP
索取下載

請填寫資料後立即開始下載

姓名
公司
職稱
公司信箱
本網站使用cookie為您提供更好的瀏覽體驗,了解有關我們如何使用cookie的更多資訊
