沃旭能源宣布啟動920MW大彰化西南第二階段及西北離岸風場海上建置工程,將供應大規模潔淨電力給企業客戶,加速台灣落實能源轉型。(圖片來源:沃旭能源)
沃旭能源今(18日)宣布全面啟動大彰化西南第2階段及西北離岸風場的海上建置工程。該風場總裝置容量達920 MW(千瓩),是台灣首座簽訂企業購售電協議(CPPA)為營收來源的離岸風場,預計2026年將履行承諾全面併聯發電。
沃旭與企業簽20年CPPA,預計明年如期併聯發電
大彰化西南第2階段及西北離岸風場位於彰化縣外海35至60公里處,於2018年6月通過經濟部潛力場址競標,成功爭取920 MW的併網容量,此次競標並無在地產業關聯性要求。2020年7月,沃旭能源與企業客戶簽訂了為期20年的固定價格CPPA,承購該風場的全部發電量。
沃旭能源亞太區總裁古沛明(Per Mejnert Kristensen)表示,這是台灣首座簽訂CPPA作為營收來源的離岸風場,海上施工的啟動展現了沃旭能源在台灣開發、建置與運營大規模離岸風場的堅定承諾。他指出,這座風場也印證了離岸風電是穩定供應大規模乾淨電力的關鍵來源。
沃旭能源大彰化離岸風場執行長傑拉姆(Jayaram Naidu)則強調,團隊正積極推動工程按計劃順利完工,並確保2025年開始進行海上建置及安裝,預計2026年達成全面併聯發電,履行與經濟部簽訂的行政契約,以及與企業客戶的CPPA承諾。
沃旭亞太區總裁古沛明表示,本次海上施工的啟動展現了沃旭能源在台灣開發、建置與運營大規模離岸風場的堅定承諾。(圖片來源:沃旭能源)
920MW風場採最大風機機型、引入免打樁技術

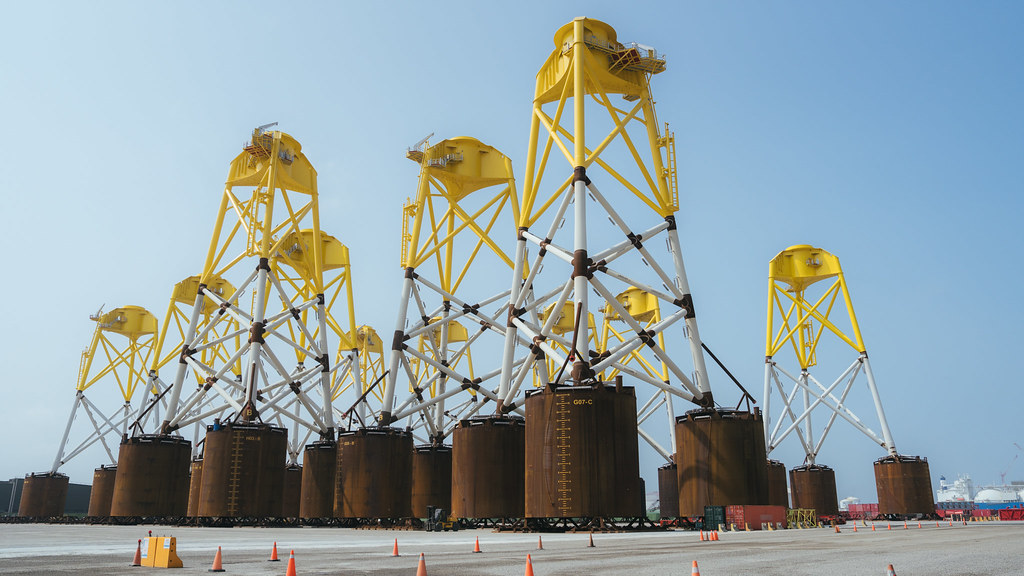

大彰化西南第2階段及西北離岸風場將安裝66座西門子歌美颯14-236 DD 14MW風機,這是台灣海峽上建置的最大風機機型。此外,該風場將首次在亞太區採用環境友好且免打樁的負壓沉箱管架式水下基礎技術。
沃旭能源於2023年3月做出最終投資決定,隨即啟動風場關鍵組件的生產製造、陸域工程及海上施工準備工作,並完成了海上施工船舶簽約及調度計畫。

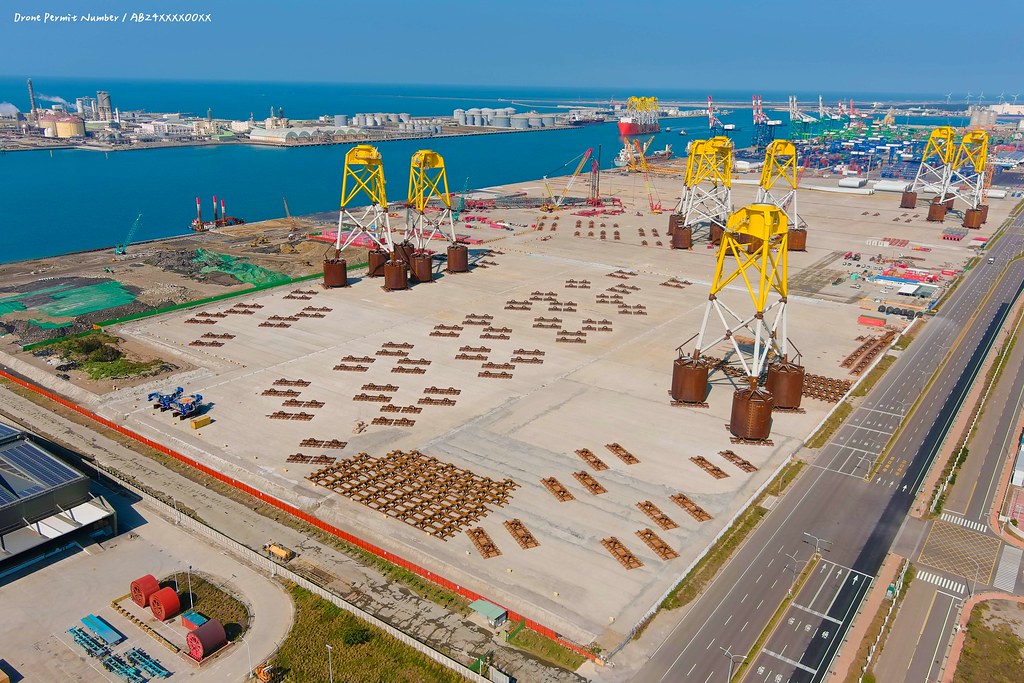

目前沃旭能源正與供應商及承包商合作,進行海床沖刷保護作業,並展開海上施工,包括安裝海上變電站、負壓沉箱管架式水下基礎、風機以及鋪設陣列與輸出海纜等工程。海上變電站的水下基礎、基樁及主體已於本月初從新加坡及印尼生產基地啟程,正在運往台灣,並計劃在氣候條件允許下進行安裝。

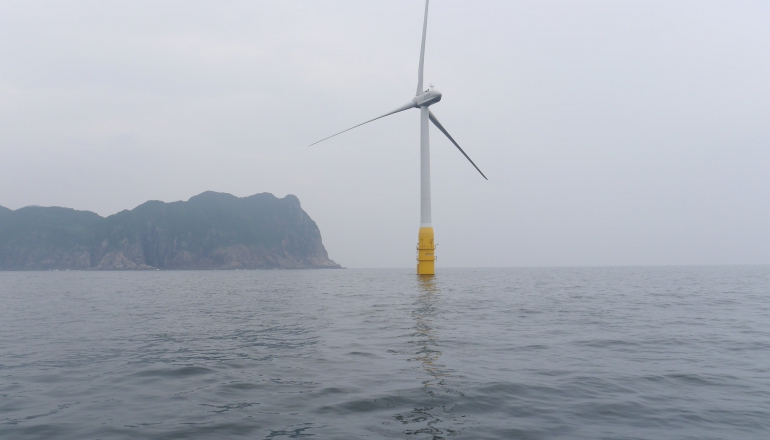

沃旭表示,負壓沉箱管架式水下基礎施工過程無須打樁,不會產生水下噪音,且風場除役時能完全移除,對環境更友善。(圖片來源:沃旭能源)
沃旭擴編台灣運維團隊,確保風場長期運營
沃旭能源也提到,負壓沉箱管架式水下基礎及風機零組件已分批運抵台中港的預組裝基地,預計於3月底啟動安裝作業。大彰化西南第2階段及西北離岸風場的施工將動員超過40艘國內外船舶,涵蓋重件安裝船、運輸船、支援船、施工船及警戒船等。施工高峰期預計將有1,600至1,800名作業人員同時在海上工作。
此外,沃旭能源的船舶供應商更招募台灣船員和鯨豚觀察員,包括彰化當地漁民,以協助海上施工作業。為確保風場順利運營,沃旭能源也正在擴編台灣運維團隊,招募更多本地工程師,確保大彰化西南第2階段及西北離岸風場在其數十年的生命周期內穩定供應大規模潔淨能源。
大彰化西南第二階段及西北離岸風場
- 併網容量:920 MW
- 場址:台灣彰化縣外海35~60公里
- 水深:23.8公尺~44.1公尺
- 風場面積:185平方公里
- 風機裝置容量:14 MW (66 座西門子歌美颯 14-236 DD 14 MW 風機)
關鍵里程碑
- 獲配年度:2018 年 6 月
- 最終投資決定:2023 年 3 月
- 陸上變電站動工:2023 年 5月
- 啟動海上施工:2025 年 2 月
- 首度發電:預計2025 年第 3 季
- 海上施工:風場海上施工預計於2025年底完成
- 全面併聯:2026 年
沃旭團隊前往梧棲朝元宮參拜,祈求920MW大彰化西南第2階段及西北離岸風場建置工程平安順利。(圖片來源:沃旭能源)
